فورس ماژور در قراردادهای مشارکت در ساخت؛ راهنمای نجات از بحران جنگ و گرانی

مشاوره حقوقی با وکیل
برای رزرو مشاوره با دکتر نجات‌زادگان درباره‌ی «فورس ماژور در قراردادهای مشارکت در ساخت؛ راهنمای نجات از بحران جنگ و گرانی» با شماره‌ی زیر تماس بگیرید.

در نظام حقوقی ایران، اصل بر «لزوم قراردادها» است؛ بدین معنا که طرفین باید به آنچه امضا کرده‌اند، تا آخرین سطر متعهد بمانند. در پروژه‌های عظیمی همچون مشارکت در ساخت یا پیش‌فروش ساختمان، گاه حوادثی رخ می‌دهد که از اراده قوی‌ترین سازندگان و صبورترین مالکین نیز خارج است.

ترس از آینده: آیا سایه جنگ و تحریم می‌تواند سرمایه عمر شما (ملک) یا کسب‌وکار شما (ساخت‌وساز) را نابود کند؟

در نخستین ماه‌‌های سال ۱۴۰۵، عباراتی همچون «جنگ»، «تحریم»، «نوسانات نرخ ارز» و «سایه جنگ»، تنها تیتر اخبار نیستند؛ بلکه کابوس شبانه مالکین و سازندگان محسوب می‌شوند. مالک، ملک خود را که حاصل یک عمر پس‌انداز است در اختیار سازنده قرار می‌دهد و سازنده، اعتبار و نقدینگی خود را در طبق اخلاص می‌گذارد. اما سوال اینجاست: با توجه به شرایط خاص جنگی و امنیتی در کشور، گرانی‌های بی‌سابقه، وضعیت اقتصادی آشفته و تحریم‌های گسترده، تکلیف طرفین این نوع از قراردادها چیست؟

بسیاری از مراجعین با اضطراب می‌پرسند: «آیا سازنده می‌تواند به بهانه جنگ، پروژه را نیمه‌کاره رها کند؟» یا «آیا مالک می‌تواند به دلیل تاخیر ناشی از گرانی چند صد درصدی مصالح و جنگ، قرارداد را فسخ کرده و خسارت بگیرد؟» واقعیت این است که بدون درک درست از مفاهیم حقوقی، این ترس‌ها می‌تواند به تصمیمات هیجانی و دعاوی طولانی‌مدت منجر شود که برنده‌ای جز فرسایش نخواهد داشت.

فورس ماژور یعنی چی؟

در ادبیات حقوق خصوصی، زمانی که از فورس ماژور (Force Majeure) صحبت می‌کنیم، در حقیقت درباره یک «چتر نجات قانونی» حرف می‌زنیم. قوه قاهره به زبانی ساده، حادثه‌ای است که سه ویژگی طلایی داشته باشد:

۱. خارجی باشد: یعنی عامل ایجاد آن، خود متعهد نباشد (مانند زلزله، جنگ یا تغییر ناگهانی قوانین دولتی).

۲. غیرقابل پیش‌بینی باشد: در زمان امضای قرارداد، یک شخص متعارف نتواند وقوع آن را حدس بزند.

۳. غیرقابل دفع باشد: یعنی تلاش معقول طرفین نتواند جلوی وقوع آن را بگیرد.

بر اساس مواد ۲۲۷ و ۲۲۹ قانون مدنی ایران، اگر متعهد (مثلاً سازنده) ثابت کند که عدم انجام تعهد (مانند تاخیر در تحویل ساختمان) به واسطه علت خارجی بوده که دفع آن در حیطه اختیار او نبوده است، دادگاه نمی‌تواند او را به پرداخت خسارت تاخیر (وجه التزام) محکوم کند.

ماده ۲۲۷ قانون مدنی: متخلف از انجام تعهد وقتی محکوم به تأدیه خسارت می‌شود که نتواند ثابت نماید که عدم انجام به واسطهٔ علت خارجی بوده‌ است که نمی‌توان مربوط به او نمود.

ماده ۲۲۹ قانون مدنی: اگر متعهد به واسطهٔ حادثه‌ای که دفع آن خارج از حیطهٔ اقتدار اوست، نتواند از عهدهٔ تعهد خود بر آید، محکوم به تأدیه خسارت نخواهد بود.

بسیاری تصور می‌کنند ذکر کلمه «فورس ماژور» در قرارداد کافی است. اما لازم است توجه کنم که «شفافیت»، کلید پیشگیری از دعواست. شرط فورس ماژور در قرارداد، دقیقاً همان نقطه‌ای است که تکلیف «تعلیق» یا «انحلال» قرارداد را روشن می‌کند.

اگر در قرارداد پیش‌بینی کرده باشید که در صورت بروز جنگ، پروژه برای مدت مشخصی تعلیق می‌شود، سازنده از وجه‌التزام‌ها یا جریمه‌‌های سنگین رها شده و مالک نیز اطمینان می‌یابد که قراردادش به قوت خود باقیست. اما اگر این شرط نادیده گرفته شود، با وقوع اولین بحران، راهروهای دادگاه شاهد مالکینی خواهد بود که به دنبال فسخ هستند و سازندگانی که زیر بار «خسارت تاخیر» کمر خم کرده‌اند.

تاثیر جنگ و نوسانات ارز بر قراردادهای ساخت‌وساز؛ فورس ماژور یا نوسان عادی؟

در نظام حقوقی ایران، قراردادهای مشارکت در ساخت و پیش‌فروش ساختمان، به‌دلیل ماهیت میان‌مدت و بلندمدت خود، همواره در معرض تلاطم‌های اقتصادی قرار دارند. چالش بنیادین زمانی ظهور می‌کند که یک «رویداد خارجی» مانند جنگ یا جهش‌های ناگهانی ارز، تعادل اقتصادی قرارداد را به شکلی بنیادین برهم می‌زند. در این میان، پرسش کلیدی این است که آیا این نوسانات مصداق «قوه قاهره» (Force Majeure) هستند یا صرفاً بخشی از ریسک‌های تجاری سازنده محسوب می‌شوند؟

از منظر دکترین حقوق خصوصی، اصل بر «لزوم قراردادها» (Pacta Sunt Servanda) است؛ یعنی طرفین متعهد به اجرای دقیق مفاد توافق هستند، حتی اگر این اجرا برای آن‌ها دشوار شده باشد. با این حال، مواد ۲۲۷ و ۲۲۹ قانون مدنی، مسیری را برای معافیت متعهد باز کرده‌اند. اما باید دقت داشت که محاکم قضایی ایران میان «دشواری در اجرا» (Hardship) و «ناممکن شدن اجرا» (Force Majeure) تفکیک قائل می‌شوند. نوسانات ارزی، حتی اگر شدید باشند، غالباً از سوی رویه قضایی به‌عنوان ریسک قابل پیش‌بینی برای فعالان حوزه مسکن تلقی می‌گردد، مگر آنکه به‌دلیل وقوع جنگ، بازار دچار توقف کامل و انسداد در زنجیره تأمین گردد.

شوک قیمتی جنگ به بازار مسکن؛ آیا سازنده می‌تواند کار را رها کند؟

وقوع درگیری‌های نظامی منطقه‌ای یا بین‌المللی، فراتر از ابعاد سیاسی، اثرات ویرانگری بر اقتصاد مسکن دارد. در سال ۱۴۰۴، بازار ساخت‌وساز ایران شاهد شوک قیمتی بی‌سابقه‌ای بود که طی آن هزینه تمام‌شده پروژه‌ها حدود ۵۰ درصد جهش کرد. این وضعیت، بسیاری از سازندگان را در دو راهی «ادامه پروژه با ضرر قطعی» یا «توقف عملیات اجرایی» قرار داد.

تحلیل واقع‌بینانه: وقتی هزینه‌های ساخت ۵۰ درصد جهش می‌کند

متاسفانه در پی حملات سنگین آمریکا و اسرائیل در پایان سال 1404 به صنایع زیرساختی کشور و تخریب صدها هزار ساختمان در کشور، موج بی‌سابقه‌ای از افزایش لجام گسیخته قیمت مصالح ساختمانی در ماه‌های پایانی سال 1404 و ابتدای سال 1405، ایران را فرا گرفته و قیمت تمام شده ساخت مسکن، با ارقام پیش‌بینی شده بسیار متفاوت است. از دیدگاه حقوقی، وقتی سازنده مدعی فورس ماژور می‌شود، باید ثابت کند که این تورم سنگین به مرحله‌ای رسیده که اجرای قرارداد را «ممتنع» کرده است. صرفِ کاهش سود یا حتی ورود به ضرر مالی، در حقوق ایران به‌تنهایی مجوزی برای رها کردن کار نیست. سازنده حرفه‌ای باید بداند که در نظام حقوقی ما، نوسان قیمت، رویدادی «خارجی و غیرقابل دفع» به‌معنای مطلق کلمه (مانند زلزله یا ممنوعیت قانونی) تلقی نمی‌شود، مگر آنکه به انحلال عملی بازار منجر شده باشد.

تکلیف ضرر و زیان: چه زمانی گرانی مصالح «عذر موجه» است و چه زمانی «قصور سازنده»؟

تشخیص مرز بین «قوه قاهره» و «قصور سازنده» در دعاوی ملکی، نیازمند دقت نظر بالای کارشناسی است. در اینجا دو سناریو مطرح می‌گردد:

۱. عذر موجه: اگر جنگ منجر به انسداد مبادی ورودی کالا، نایاب شدن مطلق مصالح (به‌گونه‌ای که با هیچ قیمتی در بازار یافت نشود) یا دستور توقف دولتی پروژه‌ها شود، سازنده با استناد به ماده ۲۲۹ قانون مدنی، از پرداخت خسارت تأخیر معاف می‌گردد. در این حالت، «ناممکن بودن اجرا» ثابت است.

۲. تعلل و قصور سازنده: اگر مصالح در بازار موجود باشد اما با قیمت بسیار بالاتر، و سازنده به‌دلیل نداشتن نقدینگی یا به امید ارزان شدن، پروژه را تعطیل کند، این عمل در حقوق ایران «تقصیر سازنده» در مدیریت ریسک تلقی می‌شود. در چنین شرایطی، مالک (مشارکت‌دهنده) حق دارد خسارت تأخیر (وجه التزام) را مطالبه نماید.

بسیاری از سازندگان در سال ۱۴۰۴ به‌دلیل عدم پیش‌بینی «شرط تعدیل» یا «شرط هاردشیپ» در قراردادهای خود، دچار آسیب‌های جبران‌ناپذیر شدند. از نگاه یک وکیل ملکی، بهترین راهکار برای جلوگیری از این بن‌بست‌های حقوقی، درج بندهای شفاف در قرارداد است که مشخص کند در صورت جهش قیمت‌ها بیش از یک درصدِ معین یا به میزان نامتعارف با شرایط عادی کشور، تکلیف هزینه‌های مازاد و زمان‌بندی پروژه چه خواهد بود. بدون این پیش‌بینی‌ها، استناد به فورس ماژور در قبال نوسانات ارز، مسیری لغزنده و پرریسک در محاکم قضایی خواهد بود.

بررسی یک پرونده واقعی: وقتی شهرداری پروانه نمی‌دهد!

در دنیای پیچیده قراردادهای مشارکت در ساخت، یکی از چالش‌برانگیزترین مراحل، اخذ پروانه تخریب و نوسازی است. بسیاری از مالکین تصور می‌کنند به محض امضای قرارداد و اعطای وکالت کاری، تمامی مسئولیت‌ها بر عهده سازنده است و هرگونه تأخیر در این مرحله، مجوزی برای فسخ قرارداد و مطالبه خسارت است. اما واقعیت حقوقی، به‌ویژه زمانی که پای موانع اداری و شهرداری در میان باشد، تفاوت‌های بنیادینی دارد.

بازخوانی پرونده پلاک‌های ثبتی تجمیعی

بیایید نگاهی به یک پرونده واقعی بیندازیم که در میانه سال‌های 1402 الی 1405 در محاکم تهران مطرح گشته و خاتمه یافته است. در این پرونده، مالکین دو پلاک ثبتی مجاور (پلاک‌های ۱ و ۳) با هدف تجمیع و احداث یک مجتمع ده واحدی، قراردادی را با سازندگان منعقد کردند. سازندگان با حسن نیت و بلافاصله پس از اخذ وکالت کاری، روند اداری را آغاز کردند. اما در کمال ناباوری، شهرداری صدور پروانه را متوقف کرد. علت؟ پلاک ۳ سابقاً با پلاک ۵ (که جزو قرارداد فعلی نبود) پروانه تجمیعی دریافت کرده بود.

این وضعیت، بن‌بستی را ایجاد کرد که خارج از اراده سازنده بود. تا زمانی که پروانه قبلی (مربوط به پلاک‌های ۳ و ۵) ابطال نمی‌شد، صدور پروانه جدید قانونی نبود. مالکین با استناد به گذشت زمان و عدم پیشرفت فیزیکی، دعوای «تأیید فسخ قرارداد» را مطرح کردند. اما سوال اینجاست: آیا این بن‌بست، تقصیر سازنده است یا یک مانع خارجی؟

آیا مانع‌تراشی شهرداری یا وجود پروانه‌های قدیمی، فورس ماژور است؟

از منظر حقوق خصوصی و طبق مواد ۲۲۷ و ۲۲۹ قانون مدنی، اگر عدم انجام تعهد ناشی از علتی باشد که دفع آن خارج از اختیار متعهد است، وی مسئول پرداخت خسارت نخواهد بود. در حقوق مهندسی و رویه قضایی جاری، وجود موانع ثبتی پیشینی که مالک در زمان عقد قرارداد نسبت به پاکسازی آن‌ها اقدام نکرده یا سازنده را از آن مطلع نساخته است، مصداق بارز «علت خارجی» تلقی می‌شود.

قانون فورس ماژور در ساخت و ساز

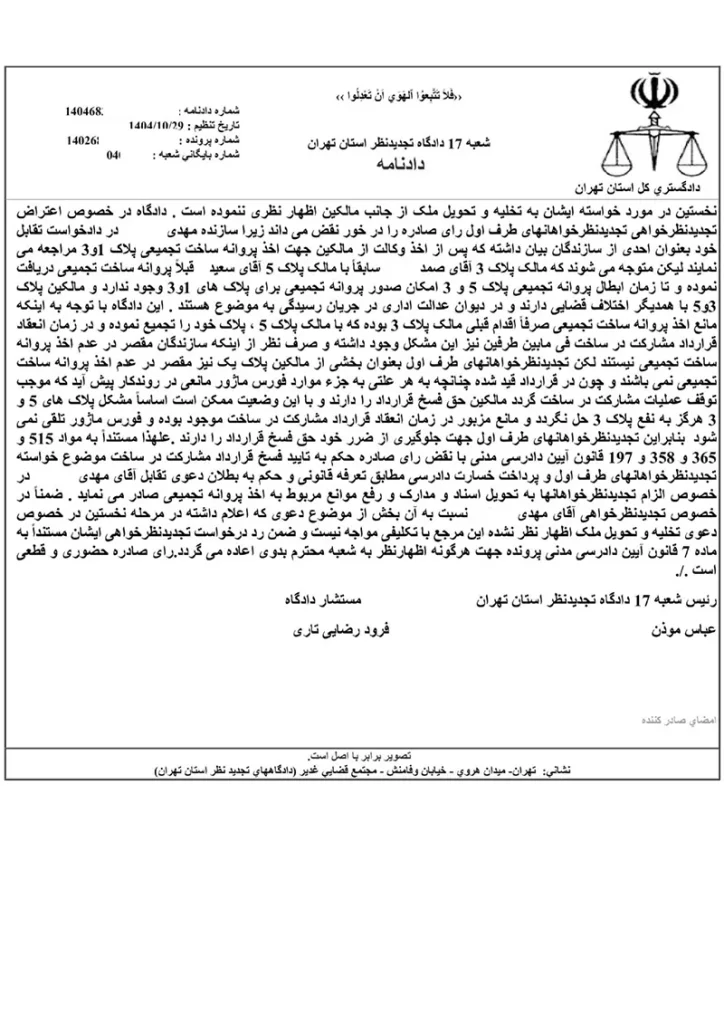

با وجود پیروزی در مرحله بدوی، این پرونده در پله‌های بالاتر با پیچیدگی‌های غیرمنتظره‌ای روبه‌رو شد. با اعتراض مالکین، پرونده به شعبه ۱۷ دادگاه تجدیدنظر استان تهران ارجاع گردید. در این مرحله، دادگاه با نگاهی سخت‌گیرانه نسبت به وظایف حرفه‌ای سازنده، ضمن نقض رأی بدوی، حکم به تایید فسخ کل قرارداد صادر نمود؛ با این استدلال که مانع تجمیع پلاک‌ها در زمان عقد قرارداد نیز وجود داشته و سازنده موظف به بررسی دقیق وضعیت ثبتی پیش از پذیرش تعهد بوده است.

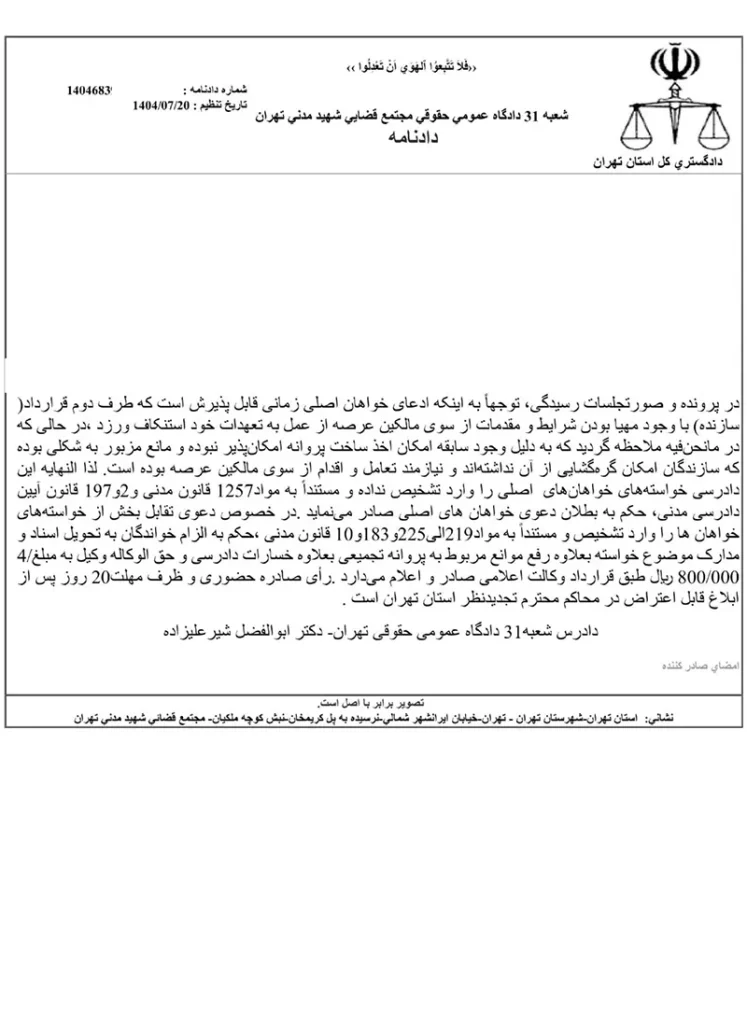

فورس ماژور در ساخت و ساز

با توجه به اینکه تنها حدود ۱۰ درصد از مالکین متقاضی فسخ بودند و حکم صادره نسبت به سهم سایرین نیز تسری یافته بود، درخواست «اعاده دادرسی» با تکیه بر ماده ۴۲۶ قانون آیین دادرسی مدنی مطرح شد. دکتر سعید نجات زادگان (وکیل پرونده) بر دو محور «تضاد مفاد حکم با ادله ابرازی» و «صدور حکم فراتر از خواسته» پافشاری کرد. با این حال، در اردیبهشت ۱۴۰۵، دادگاه تجدیدنظر با رد درخواست اعاده دادرسی، بر قطعیت انحلال قرارداد صحه گذاشت.

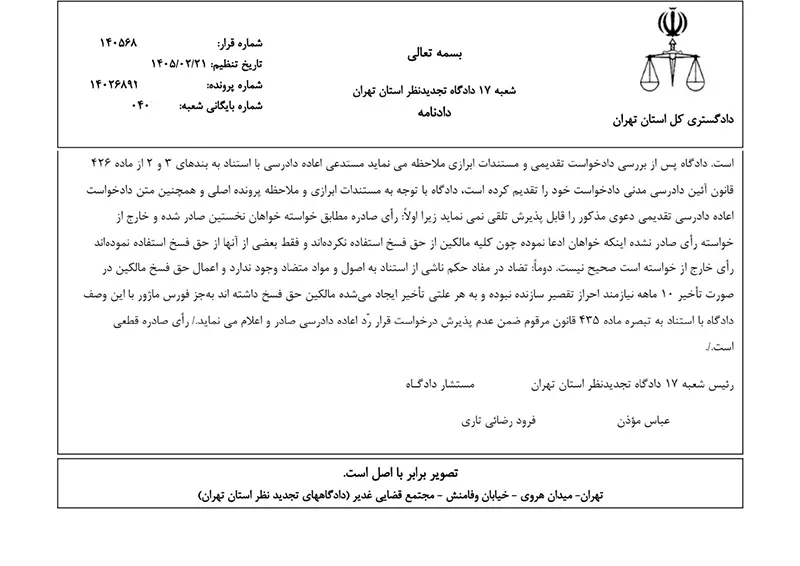

قوه قهریه در ساخت و ساز ساختمان

این فرآیند طولانی و فرساینده، درس بزرگی برای فعالان صنعت ساختمان دارد: در نظام قضایی، مرز میان «فورس ماژور اداری» و «تقصیر سازنده» بسیار باریک است. حتی اثبات عدم تقصیر در دادگاه بدوی، تضمین‌کننده بقای سرمایه‌گذاری شما در مراحل بعدی نیست. درج شروط صریح  با هدف ایجاد توافق‌های شفاف در خصوص تعدیل زمان‌بندی، هاردشیپ (تعسر)، فورس‌ماژور، تعدیل مبلغ قرارداد، تعلیق قرارداد، وجه التزام‌های سنگین، مرجع حل اختلاف خصوصی مطمئن و…، تنها راه مصون‌سازی قرارداد در برابر تفاسیر قضایی متناقض است.

نمونه متن لایحه دفاعیه: چگونه در دادگاه عدم تقصیر خود را ثابت کنیم؟

برای دفاع در چنین پرونده‌هایی، تکیه بر اسناد اداری و مکاتبات شهرداری حیاتی است. در ادامه، نمونه‌ای از لایحه دفاعیه دکتر سعید نجات زادگان که منجر به پیروزی سازنده در دادگاه بدوی در پرونده فوق‌الذکر شد، ارائه می‌گردد:

ترجیحاً تصاویر قرارداد به‌صورت اسلایدشو درج شود.

تکلیف «خسارت تاخیر» در زمان وقوع حوادث ناگهانی چیست؟

در منظومه حقوقی حاکم بر قراردادهای عمرانی و مشارکت در ساخت، زمان حکم کیمیا را دارد. درج ضمانت‌اجراهای سنگین برای تاخیر در تحویل، به رویه‌ای در تمامی قراردادها بدل شده است. اما پرسش بنیادین اینجاست که وقتی اراده‌ی سازنده تحت‌الشعاع حوادثی همچون جنگ، انسداد مرزها یا شوک‌های ناگهانی اقتصادی قرار می‌گیرد، تکلیف آن جریمه‌های دلخراش روزانه چیست؟ آیا قانون‌گذار در این پیکار نابرابر، میان «حق مالک بر بهره‌برداری به موقع» و «ناتوانی قهری سازنده»، توازنی برقرار کرده است؟

وجه التزام یا جریمه روزانه؛ راه فرار قانونی برای سازندگان

وجه التزام در حقیقت نوعی توافق پیش‌دستانه بر سر میزان خسارت است که هدف از آن، بی‌نیاز کردن خواهان از اثبات اصل وقوع خسارت در محاکم است. با این حال، این جریمه‌های روزانه وحی منزل نیستند. سازندگان هوشمند و وکلای مسلط به حقوق مهندسی می‌دانند که قانون مدنی ایران در مواد ۲۲۷ و ۲۲۹، دریچه‌ای را تحت عنوان «معافیت از مسئولیت» گشوده است که در صورت اثبات شرایط، می‌تواند سنگین‌ترین خسارات تاخیر را ملغی الاثر نماید.

شرایط معافیت از پرداخت جریمه: بر اساس مواد ۲۲۷ و ۲۲۹ قانون مدنی

تحقق معافیت سازنده از پرداخت وجه التزام، مستلزم عبور از فیلترهای سخت‌گیرانه‌ی دو ماده‌ی طلایی قانون مدنی است که زیربنای دفاعیات در پرونده‌های بزرگ ساخت‌وساز را تشکیل می‌دهند:

۱. ماده ۲۲۷ قانون مدنی؛ اثبات علت خارجی: مطابق این ماده، متعهد تنها زمانی به پرداخت خسارت محکوم می‌شود که نتواند ثابت کند عدم انجام تعهد، ناشی از یک علت خارجی بوده که به او مربوط نمی‌شود. در پروژه‌های مشارکت در ساخت، این «علت خارجی» می‌تواند هر چیزی از جنگ گرفته تا تغییرات ناگهانی در بخشنامه‌های شهرداری یا حتی وجود معارضین ثبتی پیش‌بینی‌نشده یا رفتار متعهدله (مالک) یا ثالث (فردی جز مالک یا سازنده) باشد. نکته کلیدی در اینجا «رابطه سببیت» است؛ سازنده باید در دادگاه ثابت کند که دقیقاً آن حادثه‌ی خاص، مانع پیشرفت پروژه شده است.

۲. ماده ۲۲۹ قانون مدنی؛ عدم امکان دفع حادثه: این ماده مقرر می‌دارد که اگر متعهد به واسطه حادثه‌ای که دفع آن خارج از حیطه قدرت اوست، نتواند از عهده تعهد خود برآید، محکوم به تادیه خسارت نخواهد بود. در اینجا بحث «مطلق بودن مانع» مطرح است. برای مثال، اگر به دلیل شرایط جنگی، ورود تجهیزات خاص آسانسور که در قرارداد قید شده، مطلقاً غیرممکن شود، سازنده بابت تاخیر ناشی از این حادثه معاف است. اما اگر صرفاً قیمت آن تجهیزات ۵۰ درصد افزایش یافته باشد (بدون نایاب شدن)، دادگاه‌ها معمولاً این موضوع را مصداق ماده ۲۲۹ ندانسته و آن را ریسک تجاری سازنده تلقی می‌کنند.

حق فسخ قرارداد مشارکت در ساخت؛ چه زمانی مالک می‌تواند قرارداد را تمام کند؟

در اکوسیستم پیچیده قراردادهای مشارکت در ساخت، «فسخ» معادل خروج اضطراری از یک بنای در حال فرو ریختن است؛ اقدامی که اگر بر اساس موازین دقیق حقوقی و در زمان درست انجام نشود، خود می‌تواند به آواری بر سر مالک تبدیل گردد. از منظر حقوق خصوصی، اصل بر لزوم و پایداری قراردادهاست و انحلال یک‌جانبه، استثنایی است که نیازمند اثبات تقصیر فاحش یا تحقق شروط صریح قراردادی است. برای مالکین، این پرسش که «آیا می‌توانم به این مشارکت پایان دهم؟» نه تنها یک سوال حقوقی، بلکه یک تصمیم سرنوشت‌ساز اقتصادی است.

آیا ۱۰ درصد از مالکین می‌توانند کل قرارداد را فسخ کنند؟

یکی از چالش‌برانگیزترین مباحث در پروژه‌های تجمیعی که چندین مالک در آن حضور دارند، بحث «تجزیه‌ناپذیری تعهد» است. فرض کنید در یک پروژه با ۱۰ مالک، تنها یکی از آن‌ها (صاحب ۱۰ درصد سهم) مدعی تخلف سازنده شده و قصد فسخ قرارداد را دارد. آیا اراده او می‌تواند کل پروژه را به تعطیلی بکشاند؟

تحلیل حقوقی بر مبنای «وحدت مطلوب» نشان می‌دهد که در قراردادهای مشارکت در ساخت، موضوع قرارداد (احداث بنا) امری بسیط و غیرقابل تفکیک است. لذا، فسخ قرارداد توسط اقلیت، بدون همراهی سایر مالکین، با موانع قانونی جدی روبروست. در واقع، فسخ‌های دسته‌جمعی زمانی اعتبار دارند که یا تمامی مالکین بر آن توافق کنند و یا در متن قرارداد، حق فسخ مستقل برای هر مالک (نسبت به سهم خود) به رسمیت شناخته شده باشد که البته این امر نیز عملاً اجرای پروژه را غیرممکن می‌سازد. با این حال، تجربه پرونده ارائه شده در بالا نشان می‌دهد که برخی محاکم، حتی در صورت تمایل درصد اندکی از مالکین یا اطراف قرارداد به فسخ، آن را مورد پذیرش قرار داده و فسخ قرارداد را تایید می‌کنند.

خطرات فسخ غیرقانونی برای مالکین: وقتی مالک باید خسارت سنگین به سازنده بدهد!

بسیاری از مالکین در زمان بروز اختلافات اولیه یا تاخیرهای ناشی از حوادث قهری (مانند شوک‌های قیمتی سال ۱۴۰۴ و 1405)، با عجله و بدون مشورت تخصصی، اقدام به ارسال اظهارنامه فسخ می‌کنند. اگر مالک بدون وجود مبنای قانونی (مانند خیار تخلف از شرط) قرارداد را فسخ کند، سازنده ممکن است نه‌تنها الزام مالکین به ایفای تعهدات را مطالبه نماید، بلکه دعوای تقابل برای مطالبه خسارات سنگین نیز مطرح نماید.

امتناع غیرقانونی مالک از ایفای تعهدات قراردادی به استناد ادعای واهی و اثبات‌نشده‌ی فسخ، عقد را منحل نمی‌سازد، بلکه وی را در موضع ناقض قرارداد (متخلف از انجام تعهد) قرار داده و مشمول مسئولیت قراردادی و قهری سنگینی می‌کند. در این وضعیت، خسارات قابل مطالبه از سوی سازنده به‌طور دقیق محدود به مواردی است که مستقیماً از این رفتار غیرقانونی ناشی شده باشند. نخست، وجه التزام‌های قراردادی یک‌باره یا خسارات روزانه بابت تأخیر در انجام تعهدات مالک (مانند تأخیر در تحویل سند یا ملک) که در متن توافق پیش‌بینی شده، به‌محض احراز تخلف بر ذمه مالک مستقر می‌گردد. دوم، سازنده می‌تواند اجرت‌المثل واحدهایی را مطالبه کند که به‌دلیل کارشکنی و ممانعت مالک، از حق تصرف، بهره‌برداری مادی یا پیش‌فروش قانونی آن‌ها در موعد مقرر محروم شده است؛ این خسارت بر اساس نرخ واقعی روز و توسط کارشناس رسمی دادگستری محاسبه می‌شود.

علاوه بر عناوین فوق، مالک در معرض محكومیت به جبران خسارت ناشی از تفویت منافع ممکن‌الحصول قرار می‌گیرد؛ یعنی مالک باید خساراتی که به‌علت از بین رفتن منافعی که ممکن بوده برای سازنده حاصل شود و واقعاً از بین رفته است را به وی بپردازد. همچنین، خسارت ناشی از اتلاف سرمایه مشتمل بر حقوق و مزایای نیروهای کارِ معطل‌مانده و هزینه‌های استهلاک کارگاه و ماشین‌آلات، یا هر نوع خسارت دیگری که بتوان تحقق ارکان سه‌گانه مسئولیت مدنی را در خصوص آن‌ها اثبات نمود، بار مالی سنگینی به مالک تحمیل خواهد کرد. این ارکان سه‌گانه که مبنای صدور حکم محکومیت هستند، عبارتند از:

۱. فعل زیان‌بار: اقدام غیرقانونی مالک در امتناع از انجام تعهد به بهانه فسخ بی‌مبنا.

۲. ورود ضرر: پیدایش خسارت واقعی و مادی مانند اتلاف دستمزدها و فرسودگی تجهیزات کارگاه.

۳. رابطه سببیت: پیوند مستقیم و بی‌واسطه میان تخلف مالک و ضررهای وارده، به‌گونه‌ای که عامل بیرونی دیگری در بروز این خسارت‌ها دخیل نباشد.

اثبات این ارکان سه‌گانه در محاکم، مالک را به جبران تمامی این زیان‌های فرساینده ملزم خواهد ساخت.

مالکینی که با هر وقفه‌ای در اجرای قرارداد، درصدد فسخ قرارداد هستند باید بدانند که در مواجهه با شرایط فورس ماژور، قانون‌گذار بیشتر متمایل به «تعلیق قرارداد» است تا «فسخ». لذا، توصیه می‌شود پیش از هرگونه اقدام برای انحلال، ادله خود را با استانداردهای اثبات «تقصیر سازنده» تطبیق دهید. به یاد داشته باشید، در مشارکت در ساخت، یک فسخ ناشیانه می‌تواند دارایی شما را برای سال‌ها در قید و بند توقیف و دعاوی خسارت قرار دهد.

نایاب شدن مصالح و اعتصابات؛ فورس ماژورهای فراموش شده

در عرف قراردادهای ساخت‌وساز، تداعی عامه از مفهوم قوه قاهره یا فورس ماژور، منحصر به بلایای طبیعی بنیادین نظیر سیل و زلزله است. با این حال، تحلیل پرونده‌های کلان ملکی نشان می‌دهد که آسیب‌زاترین مصادیق قوه قاهره، مواردی هستند که کمتر در متن قراردادها به آن‌ها توجه می‌شود؛ یعنی «نایاب شدن مطلق مصالح ساختمانی» و «اعتصابات سراسری». این رویدادها که معلول تلاطم‌های ژئوپلیتیک یا بحران‌های کارگری هستند، عملاً کارگاه‌های ساختمانی را به تعطیلی می‌کشانند، بدون آنکه سازنده لزوماً تقصیری در این انسداد داشته باشد.

از منظر حقوق خصوصی، تفکیک دقیق میان «تورم و گرانی مصالح» با «نایاب شدن مطلق» تعیین‌کننده مسئولیت مدنی طرفین است. اگر مصالح در بازار موجود اما گران باشد، سازنده ملزم به تهیه آن است. اما چنانچه به دلیل تحریم‌های همه‌جانبه، انسداد مرزها یا اعتصاب در صنایع بالادستی (نظیر کارخانجات ذوب‌آهن یا شبکه حمل‌ونقل کشوری)، امکان تامین نهاده‌های اصلی ساخت برای مدتی نامعلوم سلب شود، با تکیه بر ماده ۲۲۹ قانون مدنی، یک مانع خارجی و غیرقابل دفع رخ داده است. در این حالت، تعهدات سازنده تعلیق شده و مالک حق مطالبه خسارت تاخیر نخواهد داشت. عدم پیش‌بینی این موارد در شروط فورس ماژور، ریشه بسیاری از دعاوی فرساینده ملکی است.

فوت یا حجر سازنده؛ آیا پروژه تعطیل می‌شود؟

یکی از اضطراب‌های بنیادین مالکین در قراردادهای مشارکت در ساخت، سرنوشت پروژه در صورت فوت یا جنون و حجر سازنده است. طبق قواعد عمومی قراردادها، این پرسش مطرح می‌شود که آیا قرارداد مشارکت در ساخت، عهدی قائم به شخص (Intuitu personae) است که با فوت سازنده منفسخ شود، یا خیر؟ در رویه قضایی، اگر تخصص و شخصیت خود سازنده علت اصلی انعاد قرارداد باشد، فوت وی به انحلال رابطه حقوقی می‌انجامد؛ در غیر این صورت، تعهد به ترکه و ورثه منتقل می‌شود که این خود آغازگر چالش‌های پیچیده‌تری است.

چرا نباید شرط فورس ماژور را در قرارداد محدود کرد؟

اشتباه استراتژیک بسیاری از تنظیم‌کنندگان قرارداد، محصور کردن مصادیق فورس ماژور به یک لیست بسته و سنتی است. در دنیای امروز که با پدیده‌های نوظهوری چون حملات سایبری به سامانه‌های شهرداری، تغییرات ناگهانی در ضوابط طرح تفصیلی، یا پاندمی‌های جهانی مواجهیم، محدود کردن فورس ماژور به «سیل، زلزله و جنگ موضعی»، امنیت حقوقی طرفین را نابود می‌کند.

شرط فورس ماژور نباید «مصداق‌محور» باشد، بلکه باید «ضابطه‌محور» تدوین گردد. یک شرط فورس ماژور استاندارد، با تکیه بر اصول کلی حقوقی، هر حادثه غیرقابل پیش‌بینی، خارجی و غیرقابل دفع را که مانع اجرای تعهد شود، پوشش می‌دهد. محدود کردن این شرط، سازنده را در برابر بحران‌های پیش‌بینی‌نشده بی‌پناه می‌گذارد و مالک را نیز درگیر فرآیندهای قضایی برای اثبات یا نفی ماهیت حادثه می‌کند. تکیه بر شروط باز و داوری‌پذیر، مطمئن‌ترین سپری است که دارایی طرفین را در برابر طوفان‌های اقتصادی و اداری حفظ می‌نماید.

چرا شرط فورس ماژور برای مهار گرانی مصالح کافی نیست؟

تکيه‌ی محض بر شرط فورس ماژور در قراردادهای بلندمدت ساخت‌وساز و مشارکت در ساخت، یک خطای استراتژیک و ریسک حقوقی بزرگ محسوب می‌شود؛ زیرا قوه قاهره در نظام حقوقی ایران تنها زمانی معاف‌کننده است که اجرای تعهد به‌طور مطلق و فیزیکی غیرممکن شده باشد. در جریان تلاطم‌های شدید اقتصادی، جهش‌های ناگهانی نرخ ارز یا شوک‌های قیمتی جنگ ایران-اسرائیل-آمریکا سال 1404-1405، عملیات ساختمانی کماکان از نظر مادی مقدور است و مصالح در بازار یافت می‌شوند، اما تهیه آن‌ها به قیمت نابودی مالی سازنده تمام می‌شود. در چنین شرایطی، محاکم قضایی ادعای فورس ماژور را به دلیل عدم احراز شرط «امتناع مطلق» به‌راحتی رد می‌کنند؛ امری که سازنده را در بن‌بست اجرای پروژه با ضرر قطعی یا مواجهه با خسارت‌های سنگین تأخیر (وجه التزام) قرار می‌دهد.

اینجاست که ضرورت حیاتی درج شرط هاردشیپ (Hardship Clause) یا شرط «تعسر و دگرگونی بنیادین اوضاع و احوال قرارداد» آشکار می‌شود. این شرط مدرن حقوقی، برخلاف فورس ماژور، ناظر بر فرض ناممکن شدن اجرا نیست، بلکه دقیقاً به موقعیت‌هایی می‌پردازد که اجرای قرارداد کماکان ممکن است، اما به‌دلیل وقوع حوادث خارجی و پیش‌بینی‌نشده، توازن اقتصادی عقد به شدت برهم خورده و ادامه کار برای یک طرف به‌طرزی ناعادلانه، کمرشکن و دشوار شده است. گنجاندن شرط هاردشیپ این امکان را فراهم می‌سازد که در صورت بروز تورم‌های ساختاری و جهش‌های قیمتی فراتر از سقف متعارف، مکانیسم‌های بازنگری در قرارداد فعال شوند تا طرفین بتوانند از طریق مذاکره مجدد، تعدیل مواعد زمانی، یا بازنویسی فرمول تسهیم هزینه‌ها، بدون نیاز به انحلال یا فسخ ناشیانه قرارداد، پایداری پروژه و سرمایه‌گذاری خود را تضمین کنند.

 ابزارهای دفاعی شما؛ از تامین دلیل تا لایحه دفاعیه

وقتی پروژه‌های عمرانی و قراردادهای مشارکت در ساخت با بحران‌های کلان اداری، اقتصادی یا ژئوپلیتیک مواجه می‌شوند، در مقام دادرسی برنده دعوا کسی نیست که صرفاً حق با اوست؛ بلکه کسی است که «ادله اثباتی» محکمتری را در زمان مناسب جمع‌آوری، ثبت و به محاکم ارائه کرده است. در نظام دادرسی حقوقی ایران، ادعای بدون دلیل فاقد ارزش قانونی است و انفعال در روزهای نخستین بروز بحران، می‌تواند به قیمت نابودی کامل سرمایه مادی و اعتبار ملکی طرفین تمام شود.

در زمان وقوع بحران چه مدارکی را جمع‌آوری کنیم؟

به‌محض بروز هرگونه عاملی که اجرای پروژه را متوقف یا دچار تعسر شدید (هاردشیپ) می‌کند، متعهد قرارداد باید فوراً مستندسازی مکتوب را آغاز نماید. این چک‌لیست، ابزار دفاعی بنیادین در برابر ادعاهای آتی فسخ یا مطالبه وجه التزام‌های سنگین تاخیر است:

  • مکاتبات رسمی و اظهارنامه‌ها و پیامک‌ها: ارسال فوری اظهارنامه رسمی به طرف مقابل جهت اعلام وقوع حادثه قهری، موانع اداری یا شوک قیمتی و تصریح بر وضعیت پروژه، به‌همراه ارسال پیامک از و به خطوط ذکر شده در قرارداد.
  • گزارش‌های رسمی مراجع ذی‌ربط: اخذ اخطاریه‌ها، صورت‌جلسات یا مکاتبات مکتوب شهرداری، سازمان نظام مهندسی، یا بخشنامه‌های حاکمیتی مبنی بر ممنوعیت، توقف یا دگرگونی ضوابط فعالیت‌ها.
  • مستندات مالی و صنفی تکمیلی: جمع‌آوری فاکتورهای رسمی، گزارش‌های بانک مرکزی یا مرکز آمار درباره شوک‌های قیمتی ناگهانی، و تاییدیه اتاق بازرگانی یا اتحادیه‌های مصالح ساختمانی در خصوص نایاب شدن کالاها یا اعتصابات سراسری.

اهمیت «گزارش تامین دلیل» در اثبات توقف کار

بسیاری از فعالان حوزه ساخت‌وساز به اشتباه تصور می‌کنند که صرفِ تعطیلی عینی کارگاه یا وجود موانع اداری آشکار، برای اقناع دادگاه کفایت می‌کند. اما بر اساس رویه قضایی، اثبات وضعیت فیزیکی پروژه و تاریخ دقیق توقف کار، از طریق فرآیند «تامین دلیل» با جلب نظر کارشناس رسمی دادگستری امکان‌پذیر است.

گزارش کارشناس در این مرحله، وضعیت کارگاه را در لحظه وقوع بحران به تصویر کشیده و ثبت‌و ضبط می‌کند. این گزارش، مانع از آن می‌شود که طرف مقابل در آینده، تأخیرهای ناشی از قوه قاهره را به حساب قصور و تنبلی سازنده بگذارد یا مدعی پیشرفت فیزیکی کمتر پروژه گردد. در واقع، نظریه کارشناس در تامین دلیل، ستون فقرات لایحه دفاعیه در دعاوی ملکی است.

نمونه ساختار دادخواست استاندارد تایید وقوع فورس ماژور و تعلیق تعهدات

در صورتی که توافقات به‌دلیل موانع خارجی به بن‌بست برسد، تنظیم یک دادخواست دقیق با خواسته‌ای اصولی، اولین گام در بازآفرینی امنیت حقوقی است. ساختار یک دادخواست استاندارد در این حوزه باید به شرح زیر پایه‌ریزی شود:

  • خواسته: صدور حکم مبنی بر تأیید وقوع قوه قاهره (فورس ماژور / هاردشیپ) از تاریخ [ذکر دقیق روز/ماه/سال] و تأیید تعلیق تعهدات قراردادی ناشی از قرارداد مشارکت در ساخت شماره [شماره قرارداد] تا زمان رفع کامل مانع خارجی و اعاده اوضاع به حالت عادی.
  • دلایل و منضمات: رونوشت مصدق قرارداد مشارکت، گزارش تامین دلیل کارشناس رسمی دادگستری، اظهارنامه‌های ارسالی، و مستندات مراجع دولتی یا شهرداری مبین وقوع مانع عینی.
  • شرح دادخواست: تبیین دقیق سه رکن قوه قاهره (خارجی بودن، غیرقابل پیش‌بینی بودن و غیرقابل دفع بودن حادثه) و تشریح نحوه انسداد رابطه سببیت میان اراده متعهد و اجرای عقد، به‌گونه‌ای که دادگاه متمایل به صدور حکم تعلیق تعهدات به جای انحلال یا فسخ قرارداد گردد.

قرارداد، سپر بلای شماست

حقوق ملکی و قواعد حاکم بر قراردادهای مشارکت در ساخت و پیش‌فروش، ترازویی برای اجرای عدالت و حفظ موازنه اقتصادی است، نه ابزاری برای به مسلخ کشیدن سرمایه و عمر طرفین. قانون مدنی ایران با پیش‌بینی نهاد قوه قاهره، نه به سازنده اجازه می‌دهد که به بهانه‌های واهی و نوسانات عادی بازار کار را رها کند، و نه به مالک اجازه می‌دهد که چشمان خود را بر روی حقایق قاهره اقتصادی، ژئوپلیتیک و اداری ببندد. قانون برای هر دو طرف راه خروج عادلانه و ایمن گذاشته است، به شرط آنکه متن قرارداد از ابتدا هوشمندانه، جامع و با پیش‌بینی طوفان‌های احتمالی تنظیم شده باشد.

بررسی قرارداد شما برای شناسایی نقاط ضعف در برابر فورس ماژور و هاردشیپ

آیا قرارداد مشارکت در ساخت، پیش‌فروش یا پیمانکاری شما می‌تواند در برابر شوک‌های قیمتی، بحران‌های ناگهانی یا موانع اداری شهرداری از دارایی شما محافظت کند؟ همین امروز می‌توانید از طریق ارسال فرم زیر، به‌صورت رایگان قرارداد خود را ارسال نموده و بازخوردی در خصوص کمیتی و کیفیت شرط فورس ماژور و هاردشیپ در قرارداد خود دریافت نمایید تا نقاط آسیب‌پذیر قرارداد خود را پیش از وقوع هرگونه بحرانی، مصون‌سازی کنید.
